Refaire une toiture : étapes, techniques, démarches et durée du chantier

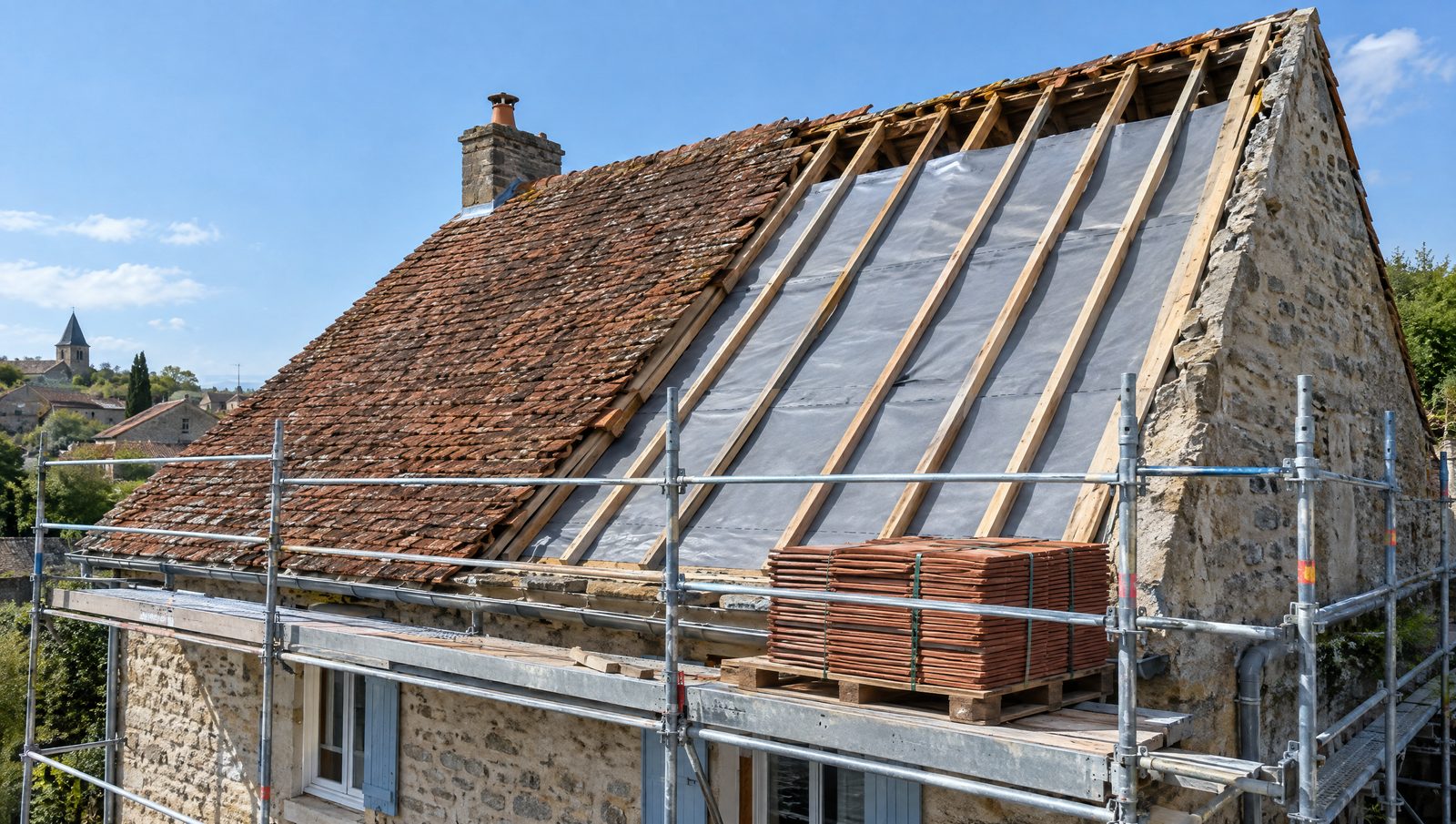

Maison en pierre sous échafaudage dont un versant de toiture, découvert, laisse voir les chevrons et l'écran sous-toiture gris, à côté des tuiles plates anciennes et d'une palette de tuiles neuves
Visuel d'illustration

Une fuite qui reparaît après chaque réparation, des tuiles qui s'effritent au premier gel, une charpente qui fléchit sous le faîtage. Un jour ou l'autre, la question de refaire une toiture entière finit par se poser.

C'est un chantier rare, coûteux et visible depuis la rue. Un matériau choisi trop vite, une isolation oubliée ou une autorisation manquante se paient ensuite pendant des années, parfois devant la mairie.

Comment refaire une toiture, les huit étapes du chantier

Une réfection de toiture suit presque toujours le même ordre, de l'examen des combles au procès-verbal de réception. Les huit étapes sont les suivantes :

  • 1. Diagnostiquer la couverture, la charpente et les combles, depuis l'intérieur puis au plus près du toit.
  • 2. Choisir entre réparation, remaniement (tuiles saines reposées sur un support refait) et réfection complète, puis arrêter le matériau.
  • 3. Accomplir les démarches, soit une déclaration préalable si l'aspect change, l'ABF (architecte des Bâtiments de France) consulté en secteur protégé et une autorisation pour occuper le trottoir.
  • 4. Monter l'échafaudage, protéger les abords et bâcher chaque soir la partie découverte.
  • 5. Déposer l'ancienne couverture et trier les déchets.
  • 6. Contrôler la charpente, remplacer les bois abîmés, puis poser l'écran sous-toiture (membrane qui évacue l'eau passée sous les tuiles), les liteaux (lattes qui portent les tuiles) et l'isolant.
  • 7. Poser la nouvelle couverture et ses finitions d'étanchéité, faîtage au sommet, rives sur les côtés, noues entre deux versants, gouttières en bas de pente.
  • 8. Nettoyer, replier l'échafaudage et réceptionner les travaux par un procès-verbal qui consigne les défauts constatés.

L'ordre d'un chantier de toiture compte. Une autorisation obtenue après la dépose, ou une isolation décidée une fois les liteaux cloués, oblige à suspendre le chantier ou à défaire ce qui vient d'être posé.

Quand faut-il refaire sa toiture plutôt que la réparer ?

Une couverture peut souffrir d'une usure localisée (tuile cassée, solin fendu après un coup de vent) ou arriver en fin de durée de vie sur toute sa surface. Seul le second cas justifie de refaire sa toiture.

Les signes d'une toiture à refaire

Plusieurs indices, surtout s'ils se cumulent, désignent une toiture à refaire plutôt qu'à réparer :

  • des tuiles poreuses, fendues ou qui glissent, des ardoises qui se délitent en feuillets ;
  • des infiltrations qui reviennent malgré les réparations ;
  • une mousse épaisse qui retient l'eau sur les versants ;
  • un faîtage et des rives dont le mortier se désagrège ;
  • une charpente qui fléchit ou des bois humides dans les combles.

Observez l'état de la toiture depuis les combles, lampe en main, ou du sol avec des jumelles. Monter sur le toit expose à une chute grave ; un professionnel équipé d'un échafaudage ou d'une nacelle fait ce constat avec les protections adaptées.

Réparer, remanier ou refaire entièrement

Entre la réparation et la réfection complète, le remaniement de la toiture est souvent oublié. Les trois niveaux d'intervention se distinguent ainsi :

  • la réparation ponctuelle remplace des tuiles cassées, un solin (joint d'étanchéité au pied d'une cheminée), un faîtage ou une gouttière, sur une couverture saine ;
  • le remaniement dépose la couverture, refait liteaux et écran, puis repose les tuiles saines complétées de tuiles neuves, quand seul le support est fatigué ;
  • la réfection complète dépose tout, reprend la charpente si besoin et pose une couverture neuve, souvent avec isolation, quand les tuiles sont poreuses, gélives ou à changer.

Sur une couverture saine, un démoussage de la toiture suivi d'un traitement hydrofuge (produit qui limite la pénétration de l'eau dans la tuile) retarde l'échéance. Il ne rend pas étanche une tuile fendue ni un support pourri.

Choisir les matériaux pour la rénovation de la couverture

Le matériau de la rénovation de la couverture se choisit souvent par goût, alors qu'il dépend d'abord du toit existant. Les familles courantes sont les suivantes :

  • la tuile en terre cuite, plate ou mécanique (à emboîtement) ;
  • la tuile en béton ;
  • l'ardoise naturelle ;
  • le zinc ;
  • le bac acier, une tôle d'acier nervurée.

Trois critères départagent ces options. La pente du toit vient en premier, car chaque matériau exige une pente minimale, que l'exposition au vent et à la pluie peut relever. Le poids suit, puisque passer du bac acier à la tuile ou à l'ardoise alourdit la charge et impose de vérifier la charpente.

Les règles locales forment le troisième critère. Le plan local d'urbanisme (PLU) et les secteurs protégés encadrent souvent l'aspect, la teinte ou le type de tuile. Ce guide ne donne aucun prix ; les budgets par matériau font l'objet d'une page dédiée.

Réfection de toiture et isolation, l'obligation en vigueur depuis 2017

La dépose de la couverture est le moment où isoler dérange le moins. D'après le ministère de la Transition écologique, l'isolation thermique profite alors des installations de chantier, du dossier administratif et de la gestion des déchets.

L'obligation d'isoler vaut depuis le 1er janvier 2017, date qui s'apprécie au devis de maîtrise d'œuvre ou, à défaut, au devis de travaux.

Quand la réfection impose d'isoler

Une réfection qui remplace ou recouvre au moins 50 % de l'ensemble de la couverture, hors ouvertures, oblige le maître d'ouvrage à isoler la toiture ou le plancher haut du dernier niveau occupé ou chauffé (code de la construction, articles R173-5 à R173-7).

Sont visés les bâtiments d'habitation, de bureaux, de commerce et d'enseignement, ainsi que les hôtels. Sur un toit à deux versants égaux, refaire un seul pan atteint déjà ce seuil.

Le texte parle de remplacement ou de recouvrement. Pour un remaniement qui repose les mêmes tuiles, la question se tranche au cas par cas, avant la signature des devis.

Les cas de dispense prévus par le code

L'article R173-6 du même code écarte l'isolation de la toiture obligatoire en cas :

  • de risque de pathologie du bâti lié à l'isolation ;
  • d'isolation contraire à des servitudes ou aux règles du droit des sols, de la propriété ou de l'aspect des façades ;
  • de contradiction avec des prescriptions patrimoniales (site patrimonial remarquable, abords de monuments historiques, sites inscrits ou classés, patrimoine protégé par le PLU) ;
  • de bâtiment labellisé au titre de l'article L650-1 du code du patrimoine ;
  • de disproportion manifeste, dont un temps de retour sur investissement de plus de dix ans, aides publiques déduites.

Le risque de pathologie et la disproportion se justifient par écrit, le plus souvent par la note d'un professionnel. La fiche de l'ADEME mise en ligne en août 2023 détaille ces cas.

Isolation par l'extérieur ou par l'intérieur

L'isolant se pose sur la charpente pendant que la couverture est déposée (isolation par l'extérieur), ou entre et sous les chevrons, depuis les combles (isolation des rampants de toiture par l'intérieur).

L'isolation par l'extérieur rehausse le toit, parfois au-delà de la hauteur permise par le PLU. L'autorité qui délivre l'autorisation peut alors y déroger par décision motivée, dans des limites fixées par décret (article L152-5 du code de l'urbanisme).

Cette dérogation est exclue pour un monument historique, un immeuble protégé au titre des abords, un site patrimonial remarquable ou un bâtiment protégé par le PLU.

Les aides pour isoler la toiture en 2026

Côté aides financières, MaPrimeRénov' par geste ne finance plus aucune isolation en métropole. Le toit n'est aidé que dans une rénovation énergétique d'ampleur, aux conditions cumulatives de la fiche de service-public.fr :

  • un rendez-vous avec un conseiller France Rénov', puis l'accompagnement de Mon Accompagnateur Rénov' ;
  • un audit énergétique avant et après travaux ;
  • un logement classé E, F ou G et un gain d'au moins deux classes ;
  • au moins deux postes sur l'enveloppe, parmi les murs, les planchers bas, la toiture et les fenêtres ;
  • des entreprises RGE, dont la visite préalable est datée sur le devis et la facture ;
  • dans une maison individuelle, aucun chauffage au gaz conservé après les travaux, condition en vigueur depuis le 1er septembre 2026.

Montants, TVA réduite et éco-prêt à taux zéro figurent sur la page des budgets citée plus haut.

Démarches et délais administratifs avant des travaux de toiture

Des travaux de toiture ne demandent pas tous une déclaration préalable de travaux ou un permis. Tout dépend de l'aspect extérieur après chantier, de la situation du bâtiment et de l'occupation du trottoir, comme le résume le tableau établi d'après service-public.fr et le code de l'urbanisme.

Si l'échafaudage doit passer sur le terrain voisin, faute d'autre accès, la servitude dite de tour d'échelle s'obtient avec l'accord du voisin. Le dossier de déclaration se transmet selon les modalités de la commune, en ligne ou sur papier.

Démarches et délais selon les travaux de toiture
TravauxDémarcheDélaiRéférence
Remplacement à l'identique (mêmes matériaux, couleurs et pente), y compris de toute la toiture, gouttières identiques, nettoyage, démoussageAucune autorisation d'urbanisme, règles de la commune à respecterAucunF36767
Tuiles ou gouttières d'un autre modèle, pente modifiéeDéclaration préalable1 mois d'instruction dès le dossier complet ; travaux à la fin de ce mois ou dès le certificat de non-oppositionF36767, F17578
Fenêtre de toit créée ou changée pour un autre modèleDéclaration préalable ; permis de construire en cas de changement de destination1 moisF36766, F17578
Abords d'un monument historique (périmètre délimité ou, à défaut, champ de visibilité à moins de 500 m), site patrimonial remarquableDéclaration préalable soumise à l'avis de l'ABF, dossier en 3 exemplaires2 mois, délai de droit commun majoré d'un moisF17578, article R423-24
Échafaudage, benne ou matériaux sur le trottoirPermis de stationnement auprès de l'autorité de police de la circulation (la mairie en agglomération)2 mois au plus, le silence valant refusF23509
Après l'accordAffichage sur le terrain ; autorisation valable 3 ansRecours des tiers pendant 2 mois à compter du premier jour d'affichage continuF17578

Sources : Service-public.fr, fiche F36767 (vérifiée le 07/02/2025, lue le 07/10/2026), Service-public.fr, fiche F17578 (vérifiée le 13/02/2026, lue le 07/10/2026), Service-public.fr, fiche F36766 (vérifiée le 23/01/2025, lue le 07/10/2026), Légifrance, article R423-24 du code de l'urbanisme (version en vigueur depuis le 17/04/2026, lue le 07/10/2026), Entreprendre.service-public.fr, fiche F23509 (vérifiée le 17/12/2024, lue le 07/10/2026)

Combien de temps dure une rénovation de toiture ?

Aucune durée réglementaire n'existe et les durées publiées sont rares. Les exemples ci-dessous viennent d'une seule source, un réseau national de rénovation, et donnent un ordre de grandeur pour une rénovation de toiture, pas une norme.

Plusieurs facteurs allongent le calendrier :

  • le gel, la pluie et le vent fort, qui suspendent la pose ;
  • une charpente à reprendre, découverte à la dépose ;
  • des tuiles ou des ardoises livrées sur commande ;
  • la disponibilité des couvreurs.

S'y ajoutent les délais administratifs du tableau précédent, de un à deux mois selon le secteur, avant même le montage de l'échafaudage.

Exemples de durées de chantier publiées
Chantier décrit par la sourceDurée affichée
Rénovation partielle de toiture, Lille (59)1 semaine
Rénovation de la toiture d'un local, Montpellier (34)2 semaines et demie
Rénovation de toiture, Beaucouzé (49)1 mois
Rénovation de toiture et charpente, Sciez (74)2 mois

Source : illiCO travaux, bloc « Nos réalisations » de la page rénovation de toiture (relevé du 07/10/2026, surfaces non publiées)

Travaux de couverture, devis à vérifier et garanties à connaître

Les recours dont vous disposerez après des travaux de couverture se jouent dans le choix de l'entreprise, le contenu du devis et le déroulement de la réception.

Confier le chantier à un couvreur plutôt que le faire soi-même

Refaire un toit soi-même, c'est travailler longtemps en hauteur avec un risque de chute grave, sans garantie de professionnel à faire jouer en cas de désordre. L'obligation d'isoler pèse, elle, sur le maître d'ouvrage dans les deux cas.

Ce que le devis doit contenir

L'attestation d'assurance décennale de l'entreprise, document obligatoire, vous est remise avant le premier jour de chantier et accompagne aussi son devis puis sa facture (fiche F2034).

Depuis le 1er juillet 2021, le devis doit aussi traiter les déchets du chantier (article D541-45-1 du code de l'environnement) :

  • la quantité totale de déchets que le chantier devrait produire ;
  • leur tri sur place et les flux qui partiront en collecte séparée ;
  • les installations où ils seront déposés, identifiées par raison sociale, adresse et type ;
  • une estimation chiffrée de leur gestion et de leur enlèvement.

Demandez aussi un détail par poste (dépose, échafaudage, écran, liteaux, couverture, zinguerie, isolation). Deux devis ne se comparent qu'à postes identiques.

Les garanties qui démarrent à la réception

La réception des travaux fait courir trois garanties, décrites par la fiche F2958 :

  • le parfait achèvement, un an, pour les désordres notés au procès-verbal et ceux apparus dans l'année ;
  • le bon fonctionnement, deux ans, pour les équipements dissociables, qui ne couvre pas la toiture, partie intégrante de la construction ;
  • la décennale, dix ans, pour les dommages qui compromettent la solidité ou rendent le bâtiment impropre à sa destination.

Un défaut apparent que le procès-verbal ne mentionne pas vaut acceptation. La réception de la toiture se fait donc de près, échafaudage encore en place si possible.

L'assurance dommages-ouvrage, que service-public présente comme obligatoire avant une construction ou une rénovation importante, finance les réparations relevant de la décennale sans attendre la recherche des responsabilités (fiche F2032).

Son application à votre chantier se vérifie avec un assureur, selon son ampleur, avant l'ouverture.

Ce que vérifie un maître d'œuvre sur une réfection de toiture

BMA Édifice intervient comme maître d'œuvre, sans réaliser les travaux. Sur une réfection de couverture, nos vérifications accompagnent chaque phase :

  • avant tout chiffrage, l'état des combles, des bois, de la ventilation et de l'écran existant ;
  • l'obligation d'isoler, ou les justificatifs d'une dispense ;
  • les autorisations obtenues avant l'ouverture du chantier ;
  • un descriptif commun remis à chaque couvreur consulté (quantités, matériau, zinguerie, échafaudage, déchets), pour des devis comparables ;
  • des points d'arrêt, écran et liteaux vus avant la pose, raccords et solins contrôlés avant le démontage de l'échafaudage ;
  • une réception avec réserves écrites, puis le suivi de leur levée.

Ce rôle et ses limites sont détaillés avec les missions de maîtrise d'œuvre.

Refaire une toiture, le récapitulatif avant de demander des devis

Le projet de rénovation tient en trois temps :

  • le diagnostic de la couverture et de la charpente, puis le choix du matériau ;
  • les autorisations et la décision d'isoler, prises avant tout engagement ;
  • un chantier contrôlé jusqu'à la réception et à la levée des réserves.

Pour refaire une toiture sans mauvaise surprise, BMA Édifice suit la rénovation de votre toiture du diagnostic à la réception, descriptif et consultation des couvreurs compris.

Vous pouvez demander un devis de réfection ou nous joindre pour une première description de votre toit (06 09 98 57 61).

Pour une maison du secteur de Nemours, voyez les démarches locales à Nemours.

Questions fréquentes sur la réfection d'une toiture

Peut-on refaire une toiture en hiver ?

Oui, en dehors des périodes de gel, de pluie et de vent fort, qui empêchent la pose. La partie découverte est bâchée chaque soir, et le planning se cale avec le couvreur en gardant une marge pour les jours d'arrêt.

Peut-on rester chez soi pendant la réfection de la toiture ?

En général oui. Comptez avec le bruit, la poussière dans les combles et des accès réduits par l'échafaudage. Si les combles sont habités, prévoyez de libérer les pièces sous le toit pendant la dépose.

Que faire si l'ancienne couverture contient de l'amiante ?

Des plaques de toiture en amiante-ciment restent en place, l'amiante n'étant interdit en France que depuis 1997. Les entreprises doivent demander au propriétaire le repérage avant travaux, et le retrait revient à une entreprise certifiée (INRS).

Faut-il un architecte pour refaire sa toiture ?

Non dans la plupart des cas. Service-public rattache l'architecte obligatoire au permis de construire, et pour un particulier seulement quand la surface de plancher excède 150 m². Une réfection sans changement de destination n'en relève pas.

Qui décide de refaire la toiture dans une copropriété ?

L'assemblée générale. Les travaux nécessaires à la conservation de l'immeuble, dont ceux qui portent sur le couvert, se votent à la majorité simple de l'article 24 (service-public). Refaire une toiture de copropriété ne se décide donc pas seul.

Rénovation de toiture à Nemours

Rénovation de toiture à Nemours : déclaration en mairie, dossier pour l'architecte des Bâtiments de France, couvreurs consultés et chantier suivi.

Voir la page Nemours

Un projet de ce type ?

Nous cadrons le budget et les étapes, puis nous pilotons le chantier.
